14 de julio de 2026

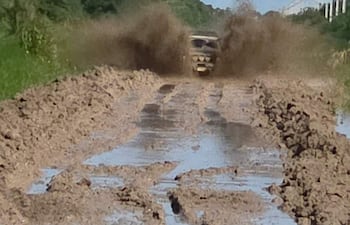

El vía crucis diario de los conductores en el Alto Paraguay es lidiar con los precarios caminos de tierra ante la desidia de las autoridades, que no realizan las reparaciones acordes a las necesidades. Este fin de semana, de nuevo, se produjeron odiseas de personas atrapadas en el barro.

Tras reiterados reclamos de pobladores sobre el escaso avance de los trabajos en la reparación de caminos, debido a las pocas maquinarias con que se cuenta, la empresa Chávez Hausman, adjudicada por el MOPC por un monto de casi G. 9.000 millones, procedió a subcontratar a una empresa menonita de la zona para reparar el camino que llega a Fuerte Olimpo. Una vez más se produce este tipo de negociados en detrimento de las necesidades de los moradores del Alto Paraguay.

Los conductores pasan penurias a la hora de transitar desde Fuerte Olimpo a Toro Pampa. Son más de 60 kilómetros en caótica situación, que se complica aún más con los permanentes aguaceros que se registran en la zona. Desde el MOPC aseguran que el tramo será reparado por la empresa Chávez Hausman, que comenzó de manera tardía y lenta los trabajos en el camino que conduce a Puerto Casado.

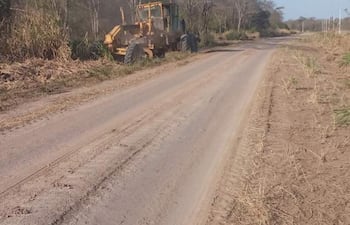

Los caminos de tierra de este departamento chaqueño, en su mayoría, se encuentran en pésimas condiciones. Tras reiterados reclamos de pobladores, desde la semana pasada la empresa Chávez Hausman, adjudicada por el MOPC por un monto cercano a los G. 9.000 millones, envió dos precarias máquinas para encarar un lento trabajo. En contrapartida, la otra empresa adjudicada, Mawes S.A., ya logró habilitar más de 20 kilómetros con un excelente trabajo de reparación.

Como una irresponsabilidad para con los pobladores del Alto Paraguay, calificó el gobernador Arturo Méndez a los responsables de la empresa de vialidad de Miguel Ángel Chávez Hausman, que hasta la fecha no se presentan a reparar los caminos en la zona, y pide demandar por incumplimiento de contrato. La firma fue adjudicada por el MOPC por un monto cercano a los G. 9.000 millones, e inicialmente la orden de inicio de tareas estaba fijada para el 5 de enero.

El pasado 5 de enero era la fecha de inicio de la reparación de caminos de tierra en Alto Paraguay, para lo que fueron adjudicadas por el MOPC dos empresas de vialidad por un monto superior a los G. 16.500 millones. El 6 de enero comenzaron las tareas de la empresa Mawes S.A., adjudicada por casi G. 8.000 millones. La otra empresa, del ingeniero Miguel Ángel Chávez Hausman, ganadora de la licitación por casi G. 9.000 millones, sigue sin aparecer por la zona.
