La nota dirigida al director paraguayo de Itaipú, James Spalding, y al presidente de la Administración Nacional de Electricidad (ANDE), Ing. Víctor Romero Solís, otorga a estas entidades un plazo de diez días para remitir toda la documentación relacionada con el proceso licitatorio y formalización de los contratos con el consorcio CIE-Elecnor.
El contralor interino, Roy Rodgers, ordenó la verificación, teniendo en cuenta las sospechas de una posible sobrefacturación, vista la diferencia de precios entre la interconexión de la margen derecha de Itaipú con Villa Hayes, que tuvo un costo total de US$ 170 millones, y la recientemente adjudicada por la ANDE al consorcio CIE-Somagec Guinea Ecuatorial, por US$ 89 millones para el tendido entre Yacyretá y Villa Hayes.
Costos en la región
Por otro lado, un estudio sobre los costos del Mercado Eléctrico Regional determinó que el costo promedio de las redes normalizadas por kilómetro de línea de 500 kV es igual a US$ 300.000.

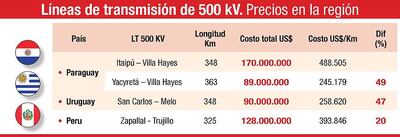

El monto coincide con las estimaciones y los precios de las obras adjudicadas en los últimos años en los demás países, excepto en nuestro país, donde la interconexión entre Itaipú y Villa Hayes tuvo un costo de casi US$ 500.000 por kilómetro (ver info).
El informe fue realizado por el Instituto de Ingeniería Eléctrica dependiente de la Facultad de Ingeniería de la Universidad de la República de Uruguay y fue presentado en el Encuentro sobre Energía, Potencia, Instrumentación y Medidas realizado en Montevideo, Uruguay, en octubre de 2008.
ANDE inicia revisión
Por su parte, las autoridades de la ANDE anunciaron que procederán a verificar todas las especificaciones técnicas, el alcance de la obra y cada uno de los componentes de la línea para que con base en esos elementos definan si los precios que recibieron se ajustan a la realidad.
Según Romero, es una tarea “relativamente sencilla”, porque los componentes de una línea de transmisión no son muchos. Mencionó las estructuras metálicas, los conductores, aisladores y el resto son las fundaciones, obras civiles y mano de obra por montaje de las estructuras. “Es relativamente sencillo hacer esa comparación y después por qué los costos de cada ítem fueron tan diferentes entre una y otra obra”, dijo Romero, quien no participó ayer de la reunión del Consejo de Itaipú.
