Apurar la línea de 500 kV

Este artículo tiene 12 años de antigüedad
/pf/resources/images/abc-placeholder.png?d=2395

El titular de la Administración Nacional de Electricidad (ANDE), Carlos Heisele, afirmó este martes que buscan acelerar la habilitación de la línea de transmisión de 500 kV entre Hernandarias y Villa Hayes, actualmente lista en un 98%.

La línea de transmisión debió haber estado lista en el mes de diciembre del año pasado, de acuerdo al contrato estipulado. La obra comenzó en noviembre de 2011.

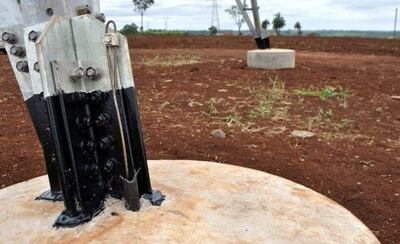

“Se tiene ya en un 98% las fundaciones realizadas. Hay un problema grave en el país que es la falta de dinero, que crea una situación especial. Hay un requerimiento y una competencia especial. El cronograma es exigido. Mantenemos la expectativa de que terminemos la obra físicamente para el mes de abril y eléctricamente para mayo aproximadamente”, dijo Heisele en entrevista con radio 780 AM.

“Nos falta acelerar el levantamiento de las torres”, indicó el ingeniero.

Hasta este domingo se levantaron 540 de las 758 torres previstas en la obra.

Todos los beneficios, en un solo lugar Descubrí donde te conviene comprar hoy

La obra de 500 kV es financiada con un aporte extraordinario del Gobierno brasileño al Fondo para la Convergencia Estructural del Mercosur (Focem). Se previeron US$ 555 millones para su financiación, pero finalmente costará solo US$ 381 millones. La diferencia entre lo estimado y el costo total es de US$ 174 millones, pero podría aumentar, puesto que el consorcio Elecnor-CIE, adjudicado por US$ 165 millones, ya solicitó reajuste del precio a Itaipú.

El ingeniero Heisele pidió no politizar la obra, pues existen trascendidos de que el Gobierno busca terminarla antes de las elecciones presidenciales del 21 de abril de este año, lo que inclusive podría poner en riesgo la seguridad energética del país.
