A fines de 2013, una vez que concluyan las obras contempladas en el proyecto de implantación de la línea de 500 kV (kilovoltios), Itaipú- Villa Hayes, nuestro país podrá disponer de 1.912 megavatios (MW) más de la potencia de la binacional.
La obra, con una inversión cercana a US$ 400 millones, permitirá a la Administración Nacional de Electricidad (ANDE) retirar de la central hidroeléctrica un total de 3.926 megavatios (MW) de los 7.000 que le corresponden en su calidad de socio condómino.

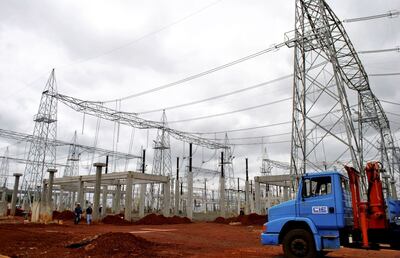

El plan comprende la ampliación de la Subestación Margen Derecha (SEMD), la construcción de la subestación en Villa Hayes, la implantación de 758 torres, con una inversión cercana a los US$ 400 millones. Según las explicaciones del responsable del proyecto, Ing. Carlos Colombo, la subestación prevé la conexión de cuatro líneas de 500 kV, para que dentro de algunos años, nuestro país pueda construir la segunda línea de 500 kV, sin gastar mucho dinero.
“En este proyecto se hicieron obras complementarias para permitir la salida de cuatro líneas de 500. Dentro de cinco años debemos pensar en una segunda línea, porque en 10 años ya se estará usando toda la capacidad de esta que estamos construyendo”, subrayó.
La mano de obra es paraguaya, tanto en la construcción de las torres como en las subestaciones (margen derecha y Villa Hayes), según el técnico.
Los equipos llegan en octubre de 2013, incluyen protección y de control, interruptores, seccionadores, transformadores de corrientes, pararrayos, entre otros.
Seccionamiento
Al mismo tiempo que avanzan las obras de ampliación de la subestación Itaipú, de la línea y la subestación Villa Hayes, el consorcio ABB/Santa Rita –firmas brasileñas– se dispone a realizar el seccionamiento de las dos líneas de 500 (LT3 y LT4), que salen de la referida subestación directamente hacia el lado brasileño. Fue adjudicada en US$ 33 millones. La primera parte concluirá en setiembre de 2013 y la segunda, dos meses después, en noviembre, explicó el Ing. Colombo. Los trabajos para el seccionamiento se iniciarán dentro de un mes.
Todos los beneficios, en un solo lugar Descubrí donde te conviene comprar hoy
2.000 personas contratadas
De acuerdo con las informaciones de la entidad hidroeléctrica, alrededor de 2.000 personas trabajan en la ejecución del proyecto línea de 500 kV. Cerca de 1.200 en la subestación Villa Hayes, 600 en la línea de transmisión, precisamente en el levantamiento de las torres, y otras 100 en la ampliación de la subestación margen derecha de la central. Algunas obras comenzaron en 2010 y concluyeron en 2011, como es el caso del terraplenado de Villa Hayes, adjudicado a Benito Roggio e Hijos por G. 31.300 millones. En la obra trabajaron 200 personas.
Fotos: Marta Escurra
