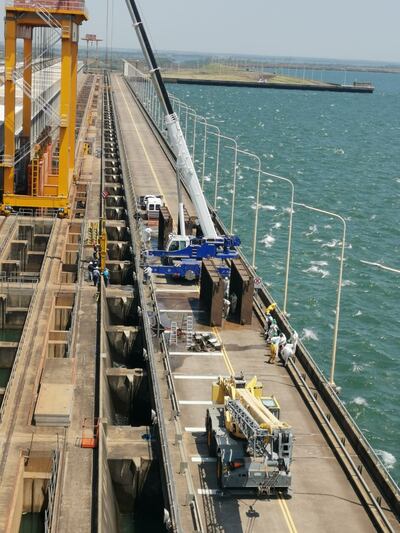

La postergación se debe al impedimento de la venida de los técnicos de la firma japonesa Toshiba encargada de realizar la adecuación de barras del Campo 25 de la LP1 permitirá elevar la potencia que está limitada a 750 MVA, al nivel de 1.732 MVA, quedando de manera similar a la LP2, con lo que se completaría la infraestructura eléctrica correspondiente a la Central Hidroeléctrica Yacyretá, permitiendo la interconexión con las Centrales Itaipú y Acaray.
“La postergación del inicio de los trabajo es por 20 días a raíz de la imposibilidad de la llegada de los japoneses por medidas sanitarias establecida por el Gobierno japonés para combatir la pandemia del covid”, expresó Melo.
El inicio de los trabajos estaba fijado para finales de mayo con la llegada de los ingenieros; Mitsuru Kayoda, Naoto Omi y Kohei Sekiya. Los mismos serán los responsables de supervisar los trabajos que tendrán una duración de 66 días. El proyecto financiado por la Entidad Binacional Yacyretá (EBY) requiere una inversión de U$S 5 millones.
