Para las obras de maquinización del Yguazú, la ANDE dispone de un crédito de US$ 200 millones, otorgado en 2005 por el Japan Bank Internacional Corporation (JBIC), cuya aprobación se demoró en el Parlamento hasta el 2007 y la estatal aportará US$ 40 millones como contrapartida, pero de los US$ 240 millones.
Cinco intentos fallidos
En cuatro años, la ANDE licitó tres veces los trabajos de la etapa 2; Obras civiles para la instalación de las turbinas y dos veces los trabajos del lote 3; Provisión e instalación de 2 turbinas, del tipo Kaplan de eje vertical, de 103 MW c/u en base al proyecto de la consultora oriental y, hasta el momento, las ofertas demostraron que la partida disponible resultará insuficiente para financiar ambas etapas. La 4ª etapa, Provisión e instalación de 2 transformadores tipo ONAF, de 112.000 kva, la línea de transmisión de 44 km a 220 Kv, más el suministro y montaje de equipos para la ampliación de la estación Itakyry no fue licitada a la fecha.
Inoperancia de ANDE
La ley 1535/1999 “De administración financiera del Estado” y la 2051/2003, “De contrataciones públicas”, que establecen que se deberá contar con disponibilidad de crédito presupuestario a fin de realizar llamados para contrataciones, habrían obligado a la estatal a declarar desiertas tres de las cinco licitaciones.
Recordemos que algunos oferentes afirmaron que los elevados precios obedecen a los altos riesgos e indefiniciones del proyecto japonés y que el costo final podría triplicar la partida disponible. Una contratista, que solicitó el anonimato, señaló que “solo a los técnicos de la ANDE se les podría ocurrir construir una presa dentro de lago y que al integrar la casa de máquinas al muro de la presa, su costo se multiplicará porque estará sometida a las enormes presiones hidráulicas”.
Proyecto alternativo
En la entrevista que ABC Color realizara al consultor paraguayo Ing. Roberto Vera Vierci para conocer las características más destacables del proyecto alternativo le preguntamos si se ratificaba en las ventajas del proyecto y el costo, a lo que respondió que “el anteproyecto alternativo es más económico y es el más común de los proyectos ejecutados. Enfatizó en que es más ventajoso en rapidez y en seguridad”.
¿Se justifica turbinar la presa del Yguazú?, insistimos y replicó que “se justifica para la producción de energía de punta para venta a países limítrofes”.
¿Cómo obtuvieron el costo?, inquirimos y respondió “... siguiendo estrictamente la planilla de obras de las licitaciones realizadas. Se computaron y se calcularon las cantidades del proyecto alternativo, y a ese cómputo le aplicaron los precios unitarios de licitación. Existe y fue entregada a ANDE la planilla de cómputo métrico y costos así obtenidos”.
¿Quiénes fueron los técnicos que estudiaron y desarrollaron el proyecto alternativo?, fue la siguiente pregunta a la que respondió: “Además de mi participación, los principales técnicos fueron el Ing. Agnello, especialista en hidroeléctricas de Alusa (Brasil) y el Ing. José Luis Ayala, entre otros”.
Sobre la idea generalizada de que el costo de Kw sería muy elevado, ¿cuál sería el resultado de comparar el costo del Kw, tanto con el proyecto de la Nippon con el proyecto alternativo?, explicó que “el costo de producción estimado con un costo “inicial” de US$ 480 millones, amortización 30 años, interés 2% (préstamo japonés) estaría en el orden de US$ 120 Mw. El costo del alternativo estaría en el orden de US$ 85 Mw.
El costo de Itaipú en barras según ANDE es US$ 50 Mw, y el costo medio de energía de punta en Brasil es US$ 140 Mw.
Considerando el precio de la energía punta en el mercado brasilero, se tira por el vertedero de Yguazú US$ 30 millones al año.

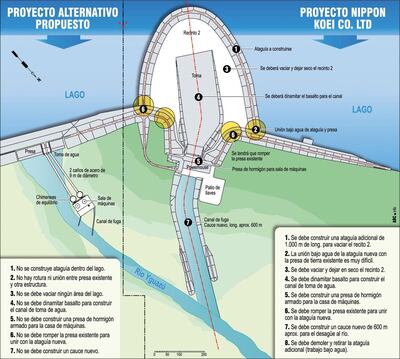

¿Cuál sería la ventaja de construir la sala de máquinas a 200 m de la represa como figura en el proyecto alternativo?, insistimos y respondió que “al estar la casa de máquinas fuera de la represa no estará sometida a las enormes presiones del agua represada y será una construcción simple y más económica, es la principal ventaja del sistema penstock (llamados así los tubos que transportan el agua a ser turbinada).
