ABC
30 de octubre de 2026
Mesa con EVP
ABC TV de 20:00:00 a 20:59:00
Ver ABC TV
De Todo un Poco
ABC Cardinal AM de 21:00 a 23:59
Escuchar ABC AM
Solo Música
ABC FM 18:00 a 23:59
Escuchar ABC FM
Mesa con EVP
ABC TV de 20:00:00 a 20:59:00
Ver ABC TV
23º
Ahora
ver más
23º
Ahora
HOY
Min
15º
Máx
30º
undefined 2026-10-31
Min
17º
Máx
33º
undefined 2026-11-01
Min
19º
Máx
35º
undefined 2026-11-02
Min
20º
Máx
26º
undefined 2026-11-03
Min
20º
Máx
34º
undefined 2026-11-04
Min
23º
Máx
28º
Cotizaciones del día
DOLAR
Compra
5.790
Venta
6.120
PESO
Compra
1
Venta
10
REAL
Compra
1.030
Venta
1.230
EURO
Compra
6.100
Venta
6.850

Yacyretá instaló la primera pieza electromecánica de la Unidad N ° 1 de Aña Cuá

Montaje de la primera pieza electromecánica fija correspondiente a la turbina de la Unidad N° 1 del proyecto Aña Cuá.
Yacyretá realizó el montaje de la primera turbina en la construcción de Aña Cuá.Grentileza

Ayolas. La Entidad Binacional Yacyretá (EBY) concretó este viernes 30 de octubre la instalación o descenso de la primera pieza electromecánica fija correspondiente a la turbina de la Unidad N ° 1 del proyecto Aña Cuá.

Agregá ABC a Google como fuente preferida en tus búsquedas.

A través de su página web, la Entidad Binacional Yacyretá (EBY) informó que la pieza instalada es el “revestimiento metálico del tubo de aspiración” de la primera turbina del proyecto. Se trata de un componente de 32 toneladas, fabricado por la empresa paraguaya CIE S. A., que forma parte del suministro establecido en el contrato con la firma alemana Voith Hydro Ltda.

“Es un hito muy importante y es la primera de las tres que vamos a instalar en el transcurso de la ejecución de la obra”, explicó el Ing. Carlos Yorg, gerente paraguayo del proyecto Aña Cuá.

Asimismo, señaló que completar este importante proceso representa un motivo de orgullo, debido a su contribución al avance de las obras y a la posibilidad de acercarse cada vez más al inicio de la operación comercial del proyecto.

Por otra parte, Yorg informó que, de acuerdo con el cronograma de ejecución, se prevé para mediados de diciembre de 2026 la instalación del primer “pre-distribuidor” de la turbina N ° 1. Se trata de una pieza mecánica de mayor porte, con un peso aproximado de 240 toneladas.

Este anillo estructural tendrá la función de dirigir el flujo de agua desde la cámara espiral hacia el distribuidor y las turbinas, una vez que estas entren en operación comercial.

Maniobra técnica

La EBY informó que la delicada maniobra técnica para el descenso de la pieza se realizó en aproximadamente tres horas y media.

Por su parte, el ingeniero Pedro Patiño, representante del Consorcio Aña Cuá WRT, destacó el cumplimiento de otro hito clave en la obra, con el inicio del descenso de la primera parte fija de la turbina en la Unidad N° 1.

Explicó que se trata de una estructura de transición de aproximadamente 32 toneladas, correspondiente al pozo de la turbina, que conecta la descarga del flujo con el tubo aspirador.

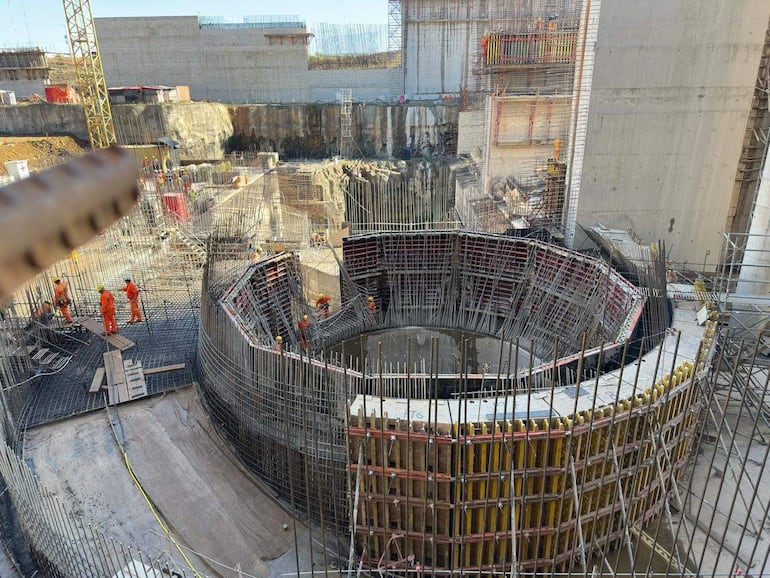

Yacyretá instaló la primera pieza de la turbina de Aña Cuá

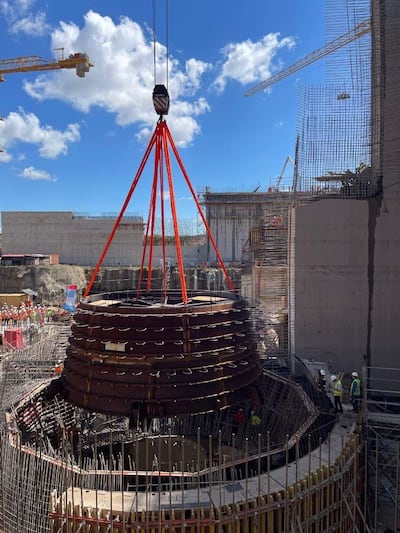

Trabajadores de Aña Cuá inician el proceso para el descenso de la primera pieza electromecánica fija correspondiente a la turbina de la Unidad N ° 1 del proyecto Aña Cuá.

“Es el traslado de la pieza desde su área de prearmado hasta una grúa de 200 toneladas de capacidad, la cual se encarga de izarla, realizar un giro de 180 grados y bajarla a su posición final en el pozo”, explicó Patiño.

El representante del consorcio destacó que el momento más crítico de la operación corresponde al izado y posicionamiento del elemento. Posteriormente, se realiza una serie de rigurosos ajustes topográficos y de localización, antes de proceder a su hormigonado definitivo.
