ABC
13 de noviembre de 2026
Madrugada ABC
ABC TV de 00:00:00 a 04:59:00
Ver ABC TV
Madrugada ABC
ABC Cardinal AM de 00:00 a 04:59
Escuchar ABC AM
Solo Música
ABC FM 00:00 a 05:59
Escuchar ABC FM
Madrugada ABC
ABC TV de 00:00:00 a 04:59:00
Ver ABC TV
26º
Ahora
ver más
26º
Ahora
HOY
Min
24º
Máx
37º
undefined 2026-11-14
Min
20º
Máx
39º
undefined 2026-11-15
Min
21º
Máx
31º
undefined 2026-11-16
Min
22º
Máx
34º
undefined 2026-11-17
Min
24º
Máx
29º
undefined 2026-11-18
Min
23º
Máx
35º
Cotizaciones del día
DOLAR
Compra
6.080
Venta
6.320
PESO
Compra
1
Venta
10
REAL
Compra
1.030
Venta
1.230
EURO
Compra
6.100
Venta
7.150

La ANDE ejecuta contratos por más de US$ 300 millones y prepara otras

Este artículo tiene 6 años de antigüedad

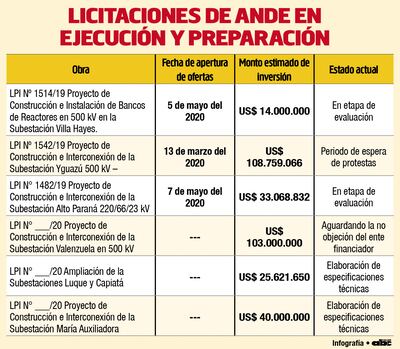

LICITACIONES DE ANDE EN EJECUCIÓN Y PREPARACIÓN
LICITACIONES DE ANDE EN EJECUCIÓN Y PREPARACIÓNArchivo, ABC Color

La Administración Nacional de Electricidad encara actualmente distintos procesos licitatorios por unos US$ 325 millones, algunos de los cuales ya están adjudicados, otros en evaluación de ofertas, mientras que otros transitan aún la etapa de estudio de los pliegos de bases y condiciones.

Agregá ABC a Google como fuente preferida en tus búsquedas.

La ANDE recibió tres ofertas el 5 de mayo pasado para la instalación de un banco de reactores en 500 kV en la estación Villa Hayes, que debería iniciarse en agosto próximo y finalizar en 2022. El costo estimado del proyecto es de US$ 14 millones y las ofertas que arrimaron los tres cotizantes rondan los US$ 11 millones. “Los reactores están en etapa de evaluación. No tendríamos que pasar de julio sin una adjudicación”, adelantó el gerente técnico de la ANDE, Ing. Ubaldo Fernández.

Los que presentaron sus ofertas fueron el consorcio Siemens-Rieder Reactores 500 kV, que cotizó un total de US$ 10.943.103; el Consorcio Elecnor Do Brasil Ltda.- Concret Mix SA, por US$ 11.169.235 y CIE, por US$ 11.486.498.

El proyecto es muy importante para asegurar el nivel adecuado de tensión en el sistema metropolitano de Asunción, lugar de mayor concentración de la carga eléctrica e implica la adquisición e instalación de dos bancos de reactores en el nivel de tensión de 500 kV en la estación Villa Hayes (Chaco), en las llegadas de la línea de Villa Hayes-Ayolas y Villa Hayes-margen derecha de Itaipú, en servicio.

“También tenemos otra obra importante que está en etapa de evaluación, que es la ampliación de la subestación Alto Paraná. Tendría que estar la adjudicación este mes”, añadió Fernández. En este caso, se trata de la licitación para la nueva subestación Alto Paraná, que tendrá tres niveles de tensión: 220 kV, 66 kV y 23 kV, que reemplazará a la actual en esta zona del país, de solo 66 kV. El 7 de mayo pasado recibió 10 ofertas de empresas y consorcios nacionales e internacionales.

El monto que estimó la ANDE, según datos de su convocatoria, asciende a US$ 33.068.835 e incluye el Lote 1 (construcción) y el Lote 2 (interconexión) de la nueva subestación. No obstante, las propuestas que se presentaron varían entre US$ 26 millones y US$ 27 millones. Algunas de las oferentes son el Consorcio del Este, Tecmont SA, Consorcio Tecald, Consorcio CIE-TESA, Consorcio Alto Paraná, Consorcio Siemens-Rieder-Alto Paraná, y Ocho A SA, entre otras.

Fernández agregó que esperan la no objeción de Fonplata para publicar la licitación de Valenzuela. “Sería para una nueva subestación de 500 kV, cerca del área metropolitana de Asunción. “Ahí tenemos más que la subestación Valenzuela, también tenemos una subestación en San José de los Arroyos, que es alimentada desde Valenzuela hasta San José de los Arroyos, que es como parte complementaria para que todo lo que allí inyectamos pueda salir y que toda la zona pueda ver el efecto beneficioso de la subestación”, explicó Fernández. En esta obra invertirían casi US$ 103 millones.

Por otra parte, mencionó el crédito CAF III, que tiene importantes ahorros dentro de los procesos licitatorios, con mejores precios que los presupuestos originalmente previstos. “Entonces vamos a hacer un llamado adicional, que es para la adecuación de la subestación Luque, Capiatá y San Antonio. Parte de los remanentes que estamos aprovechando del crédito de CAF III. Es uno de nuestros proyectos grandes”, indicó.

Dijo que trabajan en la elaboración de las especificaciones técnicas de la licitación y que la inversión estimada es de US$ 25,6 millones. “La licitación saldría en los primeros días de setiembre”, anunció.
