ABC
19 de noviembre de 2026
La primera mañana
ABC TV de 05:00:00 a 05:59:00
Ver ABC TV
La primera mañana
ABC Cardinal AM de 05:00 a 07:59
Escuchar ABC AM
Solo Música
ABC FM 00:00 a 05:59
Escuchar ABC FM
La primera mañana
ABC TV de 05:00:00 a 05:59:00
Ver ABC TV
24º
Ahora
ver más
24º
Ahora
HOY
Min
23º
Máx
33º
undefined 2026-11-20
Min
23º
Máx
34º
undefined 2026-11-21
Min
21º
Máx
32º
undefined 2026-11-22
Min
23º
Máx
28º
undefined 2026-11-23
Min
21º
Máx
31º
undefined 2026-11-24
Min
23º
Máx
31º
Cotizaciones del día
DOLAR
Compra
6.110
Venta
6.400
PESO
Compra
1
Venta
10
REAL
Compra
1.010
Venta
1.230
EURO
Compra
6.100
Venta
7.150

El martes termina proceso de licitación del proyecto de Aña Cua

Este artículo tiene 7 años de antigüedad
Aña Cua
Aña CuaArchivo, ABC Color

El Consejo de Administración de Yacyretá se reúne este martes para culminar el proceso de licitación de las obras de maquinización de Aña Cua. Ya se adjudicaron tres de los cinco contratos previstos en el proyecto que busca aumentar en un 10% la producción de la hidroeléctrica.

Agregá ABC a Google como fuente preferida en tus búsquedas.

Los titulares de ambas márgenes, Nicanor Duarte Frutos y Martín Goerling, brindarán una conferencia de prensa tras la reunión, según dio a conocer la Entidad Binacional Yacyretá (EBY) en un comunicado.

Los directores de Paraguay y Argentina informarán sobre el avance del proyecto, que actualmente sigue en etapa de licitación y adjudicación de las obras, había adelantado días atrás el subjefe del Departamento Técnico de la Hidroeléctrica Yacyretá, Leopoldo Melo.

Para las obras civiles ya fue contratado por un monto de más de US$ 193 millones el consorcio Astaldi SpA de Italia, que también integra la argentina Rovella Carranza SA y la paraguaya Tecnoedil SA.

Leer también: Aña Cua: Astaldi cumplió PBC, afirman

En tanto que para la provisión de los equipos electromecánicos se adjudicó a la empresa Voith Hydro Ltda, de Alemania, un contrato de casi US$ 99.700.000.

La licitación para la provisión de los servicios de ingeniería y asistencia técnica a la gerencia del proyecto de ampliación de la central hidroeléctrica la ganó la empresa Intertechne Consultores SA, de Brasil, y el monto presupuestado es de poco más de US$ 9.500.000.

Igualmente, estos montos no son definitivos, ya que podrían sufrir modificaciones sin tope presupuestario, según lo aclaró el coordinador de Licitaciones del proyecto Aña Cua, Carlos Yorg.

Nota relacionada: Precios de Aña Cua todavía pueden variar

El gobierno también sostiene que logró reducir sustancialmente el costo de las obras civiles previstas para la maquinización de Aña Cua, en comparación con el precio referencial preestablecido.

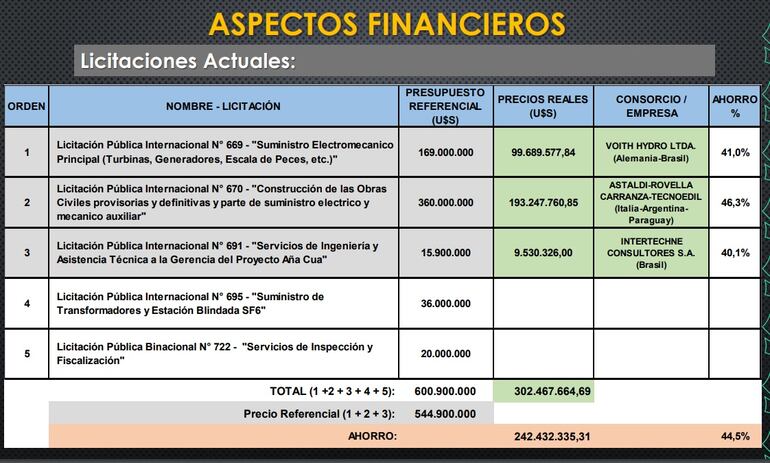

Tabla de aspectos financieros, Proyecto Aña Cua.
Tabla de aspectos financieros, proyecto Aña Cua / Fuente: EBY.

Yacyretá informa que con las tres nuevas turbinas previstas en el proyecto del brazo de Aña Cua, la central hidroeléctrica generará en promedio 2.000 gigavatios hora (GWh) por año, lo que aumentará un 10% la producción de la binacional, detalla también la gacetilla de prensa de la institución.
